房屋防水-南宁赢创美诗屋面防水维修工程施工

来源:广西防水   发布时间:2014-2-28 19:05:29    浏览次数:1319 次



第一节  拆除工程

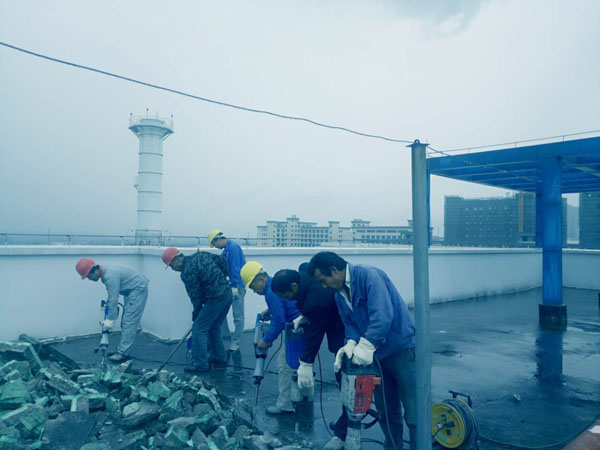

拆除屋面

1)为了不影响楼下正常营业和坠物伤人伤物,必须在外围水平和垂直防护搭设完毕并经过验收后,才能正式开始拆除屋面。

2)整个拆过程除必须轻凿轻打,杜绝对结构的破坏。

3)因拆除屋面,屋面防水层已经破坏,为了最大限度的避免屋面雨水渗透对楼下装饰的破坏,因此,要求屋面拆除工作要尽可能的迅速。

4)每天收工前将落至地面和水平防护上的垃圾清扫干净,用彩条布覆盖,防止雨水灌入。清至楼下的垃圾快速外运至指定的地点。



第二节.屋面防水施工

(一)施工条件要求

    施工条件是施工质量的必要保证,防水设计实施,施工进度,施工质量都依赖于条件准备的是否充分和完备。

 1.施工准备条件

  (1)技术准备

   1) 指施工技术管理人员在开工前做全面技术工作的布置安排。

   2) 建立施工与设计的紧密技术协作、沟通。

   3) 了解设计图纸。设计、施工会审图纸,研究解决施工中可能出现技术问题。

   4) 完善质量保证体系,确定检验项目。

   5) 施工人员组织与技术培训。

  (2)物资准备

   包括防水材料备齐,运至现场存放,抽样检测,配套材料完备,运输机械检查、试运行、机具工具准备等。



    2.施工的气候条件

    天气:施工期的天气是指雨、露、雾和大气湿度等天气情况。

    下雨天气或预计在防水层施工期中有雨时,就不应进行防水层的施工,以免下雨破坏巳施工好的防水层,失去防水效果。如果在防水层施工时遇到下雨,则必须立即作好保护工作,如果是卷材防水层,巳完成的卷材周边要用密封材料封固,防止雨水浸入。防水涂料或防水混凝土施工,则应采取临时遮盖,避免涂膜干燥前和混凝土硬化前淋雨。

    雨、雾天或大气湿度过大时,会使基层的含水率增大,对要求基层含水率较低的防水材料,如卷材和涂料就不能进行施工,必须待雨、雾退去,基层晒干后施工,否则就会造成粘结不良或起鼓等现象,粉状憎水材料则不受此限制。

    气温:由于防水材料性能各异,工艺不同,对气温的要求略有不同,但一股讲宜在535的气温条件下施工,这时工程质量易保证,操作人员施工也方便,在条件受限制时,热熔卷材和溶剂型涂料可在-10以上的气温条件下施工,因为这些材料耐低温性好,在负温下不易被冻坏。冷粘型的高聚物改性沥青卷材,合成高分子卷材不宜在负温以下施工;沥青卷材不宜在0下施工;沥青基涂料、高聚物水乳型沥青涂料及刚性防水层等不宜在5以下施工,有些材料低温时不易开卷,或不易涂刷,或在硬化过程中易受冻而被破坏。但气温超过35时,所有防水材料均不宜施工,炎热天气时,可选在夜间施工,但应注意,如果后半夜露水较大时,也不得施工。

    大风:五级大风以上的天气防水层均不得施工。因为大风天气易将尘土及砂粒等刮起,粘附在基层上,影响防水层与基层的粘结;涂料、粘结剂等材料本身也会被风吹散,影响涂刷的均匀;卷材易被风掀起而拉裂,影响施工质量;粉状憎水材料则更易被风刮跑吹散。另外,对运输和操作都不安全。

    为了保证施工质量,大风后应对基层进行清扫,清除基层上的尘土和砂粒,以确保防水层的施工质量。

.对屋面防水层的相关层次的质量要求

(一)找平层

    防水层是依附于基层的,基层质量好坏,将直接影响防水层的质量,基层质量是保证防水层施工质量的基础。

    1.坡度

  找平层是防水层的基层。找平层的排水坡度对大部分柔性材料都是极其重要、关键的。屋面及厕浴间等必须有准确的排水坡度,否则不但会引起排水不畅,而且易造成积水,浸泡防水层,加速防水层老化,造成渗漏。防水层施工前不但要按设计要求检查屋面及地面的排水坡度,而且还必须检查天沟、水落口、地漏、伸出屋面管道周围及自由排水的檐口等的坡度。
